Isolation thermique sous l'appui de fenêtre métallique | ||
EIT060 | Isolation thermique sous l'appui de fenêtre métallique | |

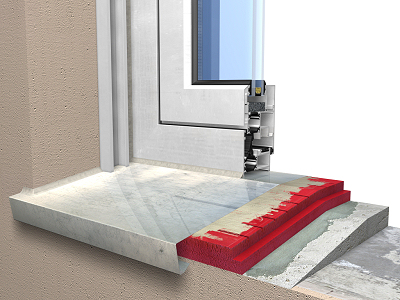

Isolation thermique sous l'appui de fenêtre métallique, constituée de panneau rigide en polystyrène extrudé, à surface rugueuse cannelée et système latéral droit à rainure et languette, de 40 mm d'épaisseur, résistance à la compression >= 300 kPa, résistance thermique 1,2 m²K/W, conductivité thermique 0,034 W/(mK), placé bord à bord et fixé avec du mortier-colle sur la surface support, application préalable d'une couche de régularisation de mortier industriel pour maçonnerie, de ciment, couleur grise, avec adjuvant hydrofuge, catégorie M-5 (résistance à la compression 5 N/mm²), fourni en sacs, selon NF EN 998-2, de 4 cm d'épaisseur. |
Prix |
|
Exportation |





UNITÉ D'OUVRAGE EIT060: ISOLATION THERMIQUE SOUS L'APPUI DE FENÊTRE MÉTALLIQUE.
CLAUSES TECHNIQUES
Isolation thermique sous l'appui de fenêtre métallique, constituée de panneau rigide en polystyrène extrudé, à surface rugueuse cannelée et système latéral droit à rainure et languette, de 40 mm d'épaisseur, résistance à la compression >= 300 kPa, résistance thermique 1,2 m²K/W, conductivité thermique 0,034 W/(mK), placé bord à bord et fixé avec du mortier-colle sur la surface support, application préalable d'une couche de régularisation de mortier industriel pour maçonnerie, de ciment, couleur grise, avec adjuvant hydrofuge, catégorie M-5 (résistance à la compression 5 N/mm²), fourni en sacs, selon NF EN 998-2, de 4 cm d'épaisseur.
CRITÈRE POUR LE MÉTRÉ
Longueur mesurée selon documentation graphique du Projet.
CLAUSES PRÉALABLES DEVANT ÊTRE REMPLIES AVANT L'EXÉCUTION DES UNITÉS D'OUVRAGE
DE L'ÉLÉMENT PORTEUR.
On contrôlera que la surface support est stable, propre, sèche et sans poussière, graisses ou décoffrants. Cela ne s'appliquera pas aux éléments porteurs n'ayant pas passé les durées nécessaires à leur stabilisation et/ou séchage total.
CLIMATIQUES.
On suspendra les travaux lorsque la vitesse du vent dépasse 30 km/h ou que l'humidité ambiante dépasse 80%.
PROCESSUS D'EXÉCUTION
PHASES D'EXÉCUTION.
Nettoyage et préparation de la surface support. Application de la couche de régularisation de mortier. Implantation des pièces. Découpe de l'isolant. Application de l'adhésif. Mise en place de l'isolant.
CLAUSES DE FINALISATION.
L'isolation sera homogène sur la totalité de la surface. Il n'existera pas de ponts thermiques.
CRITÈRE POUR LE MÉMOIRE
On mesurera la longueur réellement exécutée selon les spécifications du Projet.
