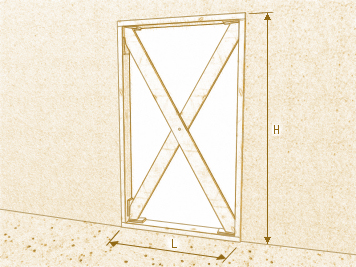

Étaiement du linteau d'une ouverture dans un mur, avec des planches de bois en croix de Saint-André
PAB020 Étaiement du linteau d'une ouverture dans un mur, avec des planches de bois en croix de Saint-André
Montage et démontage d'étai du linteau d'une ouverture dans un mur de 1 m de portée et 3 m de hauteur, composé de planches en bois en croix de Saint André, amortissables en 10 utilisations.

Étai
Type
Portée 'L' (m)
Hauteur 'H' (m)
Planches en bois
Nombre d'utilisations
Coins en bois
Nombre d'utilisations

Code interne

Désignation

Quantité

Unité

Prix unitaire

Prix total

mt50spa050n

Grosse planche en bois de pin, dimensions 20x10 cm.

0,014

439,20

6,15

mt50spa101

Clous en acier.

1,150

kg

1,87

2,15

mt50spa210

Taquet en bois de pin.

0,001

527,04

0,53

mo020

Compagnon professionnel III/CP2 construction.

1,459

h

30,66

44,73

mo113

Ouvrier d'exécution I/OE1 construction.

2,917

h

25,69

74,94

mo017

Compagnon professionnel III/CP2 menuisier bois.

2,917

h

31,20

91,01

mo058

Ouvrier professionnel II/OP menuisier bois.

2,917

h

27,49

80,19



Frais de chantier des unités d'ouvrage

2,000

%

299,70

5,99



Montant total HT:

305,69


UNITÉ D'OUVRAGE PAB020: ÉTAIEMENT DU LINTEAU D'UNE OUVERTURE DANS UN MUR, AVEC DES PLANCHES DE BOIS EN CROIX DE SAINT-ANDRÉ.


CLAUSES TECHNIQUES

Exécution d'un étaiement type croix de Saint-André du linteau d'une ouverture dans un mur, de 1 m de portée et 3 m de hauteur, composé de 1 traverse, 2 étais, 1 poutrelle et des diagonales étançonnées, réalisés avec planches en bois de pin de 20x10 cm, amortissables en 10 utilisations. Comprend entailles pour un accouplement correct, le nivellement, la fixation avec des clous en acier, les chutes, les découpes, les travaux de montage, la mise en charge à l'aide coins en bois, le retrait de l'appui après utilisation et le nettoyage final.



CRITÈRE POUR LE MÉTRÉ

Nombre d'unités prévues, selon documentation graphique du Projet.



CLAUSES PRÉALABLES DEVANT ÊTRE REMPLIES AVANT L'EXÉCUTION DES UNITÉS D'OUVRAGE


DE L'ÉLÉMENT PORTEUR.

On vérifiera que les éléments constructifs qui recevront les charges transmises par les appuis sont capables de les supporter.



PROCESSUS D'EXÉCUTION


PHASES D'EXÉCUTION.

Implantation et marquage des axes des étais sur la baie. Nettoyage et nivellement de la surface d'appui. Implantation et découpe des planches. Installation et mise en charge de l'étai. Démontage et retrait de l'étai une fois les travaux finalisés. Nettoyage final.


CLAUSES DE FINALISATION.

La zone de travail ne présentera pas de restes provenant des éléments utilisés dans l'appui.



CONSERVATION ET MAINTENANCE.

L'étaiement réalisé sera conservé jusqu'à ce que soit effectuée la consolidation définitive de l'élément appuyé.



CRITÈRE POUR LE MÉMOIRE

On mesurera le nombre d'unités réellement exécutées selon les spécifications du Projet.



Code CED

Type

Poids (kg)

Volume (l)

17 02 01

Bois.

8,625

7,841

17 04 05

Fer et acier.

0,005

0,002



Déchets générés:

8,630

7,843
