Plancher surélevé sur vide sanitaire, en béton, grande hauteur | ||
GBC030 | Plancher surélevé sur vide sanitaire, en béton, grande hauteur | |
Plancher surélévé sur vide sanitaire, en béton armé, grande hauteur, de 100+4 cm de hauteur, sur coffrage perdu de pièces en polypropylène recyclé, appuyé sur des tubes en PVC de 125 mm de diamètre et 85 cm de hauteur, fixés à une matrice de base, réalisé en béton C25/30 (XC1(F); D10; S3; Cl 0,4) prêt à l'emploi, et treillis soudé PAF 10 200x200 mm en acier Fe E 500 comme armature de répartition, placé sur des séparateurs homologués en dalle de compression de 4 cm d'épaisseur; appuyé dans son ensemble sur une base en béton de propreté. |
Prix |
|
Exportation |

UNITÉ D'OUVRAGE GBC030: PLANCHER SURÉLEVÉ SUR VIDE SANITAIRE, EN BÉTON, GRANDE HAUTEUR.
CLAUSES TECHNIQUES

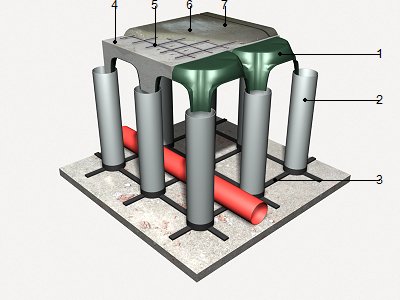

Plancher surélévé sur vide sanitaire, en béton armé, grande hauteur, de 100+4 cm de hauteur, sur coffrage perdu de pièces en polypropylène recyclé, appuyé sur des tubes en PVC de 125 mm de diamètre et 85 cm de hauteur, fixés à une matrice de base, réalisé en béton C25/30 (XC1(F); D10; S3; Cl 0,4) prêt à l'emploi, et treillis soudé PAF 10 200x200 mm en acier Fe E 500 comme armature de répartition, placé sur des séparateurs homologués en dalle de compression de 4 cm d'épaisseur; appuyé dans son ensemble sur une base en béton de propreté.
NORME APPLIQUÉE
Élaboration, transport et mise en oeuvre du béton:
- |
NF EN 206. Béton. Spécification, performance, production et conformité. |
- |
NF EN 13670. Exécution des structures en béton. |
- |
NF P 18-201. DTU 21. Travaux de bâtiment. Exécution des ouvrages en béton. |
Exécution:
- |
NF EN 13670. Exécution des structures en béton. |
CRITÈRE POUR LE MÉTRÉ
Surface mesurée selon documentation graphique du Projet.
CLAUSES PRÉALABLES DEVANT ÊTRE REMPLIES AVANT L'EXÉCUTION DES UNITÉS D'OUVRAGE
DE L'ÉLÉMENT PORTEUR.
On vérifiera l'existence et la planéité de la base d'appui.
CLIMATIQUES.
Les travaux de bétonnage seront suspendus en cas de pluie intense, de neige, de vent excessif, si la température ambiante dépasse 40°C ou s'il est prévu que la température descende sous 0°C dans les 48 heures prochaines.
DU SOUS-TRAITANT.
On disposera d'une série de moyens sur le chantier, en prévision d'éventuels changements brusques des conditions ambiantes pendant le bétonnage ou la période suivante de prise, le bétonnage des différents éléments ne pouvant être commencé sans l'autorisation écrite du directeur de l'exécution de l'ouvrage.
PROCESSUS D'EXÉCUTION
PHASES D'EXÉCUTION.
Implantation. Mise en place de la matrice de base. Mise en place des tubes. Découpe des pièces. Mise en place et montage des pièces. Réalisation des orifices de passage des installations. Mise en place des éléments de réservation pour le passage des installations. Mise en place du treillis soudé. Coulage, extension et vibrage du béton. Réglage et nivellement de la dalle de compression. Séchage du béton.
CLAUSES DE FINALISATION.
La ventilation de la lame sera correcte. Le plancher surélevé sur vide sanitaire sera monolithique et réalisera correctement la transmission des charges. La surface sera uniforme et sans irrégularités.
CONSERVATION ET MAINTENANCE.
On évitera l'agissement sur l'élément d'actions mécaniques non prévues dans le calcul. Le béton frais sera protégé de la pluie, du gel et des températures élevées.
CRITÈRE POUR LE MÉMOIRE
On mesurera la surface réellement exécutée selon les spécifications du Projet, en déduisant la surface occupée par les poteaux situés dans le périmètre.
CRITÈRE D'ÉVALUATION ÉCONOMIQUE
Le prix ne comprend pas la couche de béton de propreté.
