GFC020 |
m |

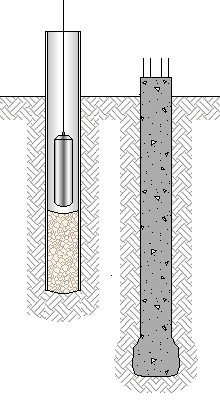

Pieu à tube battu avec bouchon de graviers. |
68,09€ |
||
Pieu en béton armé, à tube battu avec bouchon de graviers, diamètre 35 cm, réalisé avec béton C20/25 (XC1(F); D12; S2; Cl 1,0) prêt à l'emploi, et coulage depuis le camion à l'aide d'un tube plongeur, et acier Fe E 500, quantité 5,65 kg/m. |
Code interne |
Désignation |
Quantité |
Unité |
Prix unitaire |
Prix total |
mt07aco020m |
Séparateur homologué pour pieux. |
3,000 |
U |
0,09 |
0,27 |
mt07aco050a |
Barres en acier haute adhérence, Fe E 500, élaboré en atelier et mis en place in situ, de divers diamètres. |
5,650 |
kg |
1,05 |
5,93 |
mt10haf030fODa |
Béton C20/25 (XC1(F) D12; S2; Cl 1,0), prêt à l'emploi, selon NF EN 206-1. |
0,110 |
m³ |
87,68 |
9,64 |
mq03pii103a |
Perforation et mise en place des matériaux, avec équipement et machinerie, pour pieu à déplacement avec obturation par graviers, en béton de consistance sèche C20/25 (X0(F); D25; S1; Cl 1,0) (compris dans ce prix), de 35 cm de diamètre. |
1,005 |
m |
18,00 |
18,09 |
mq03pii010b |
Transport, mise en service et retrait d'un équipement complet pour perforation de pieu à déplacement avec obturation par graviers, nettoyage et retrait de l'excédant. |
0,002 |
U |
4.432,90 |
8,87 |
mo041 |
Compagnon professionnel III/CP2 charpentier. |
0,457 |
h |
25,51 |
11,66 |
mo084 |
Ouvrier professionnel II/OP charpentier. |
0,457 |
h |
22,64 |
10,35 |
Moyens auxiliaires |
2,000 |
% |
64,81 |
1,30 |
|
Coûts indirects |
3,000 |
% |
66,11 |
1,98 |
|
Coût d'entretien décennal: 1,36€ les 10 premières années. |
Montant total HT: |
68,09 |
Cahier des charges
UNITÉ D'OUVRAGE GFC020: PIEU À TUBE BATTU AVEC BOUCHON DE GRAVIERS. MESURES POUR ASSURER LA COMPATIBILITÉ ENTRE LES DIFFÉRENTS PRODUITS, ÉLÉMENTS ET SYSTÈMES CONSTRUCTIFS QUI COMPOSENT L'UNITÉ D'OUVRAGE. Selon l'agressivité et le niveau phréatique du terrain, on choisira le ciment adéquat pour la fabrication du béton, ainsi que son dosage et la perméabilité et l'épaisseur de recouvrement des armatures. CLAUSES TECHNIQUES Formation d'un pieu de fondation en béton armé de 35 cm de diamètre, pour un groupe de pieux. Exécuté par déplacement des terres par battage contre un bouchon de graviers avec une masse se déplaçant à l'intérieur d'un tube récupérable avec une épaisseur de bouchon de trois fois le diamètre extérieur du tube et constitué d'un béton de consistance sèche C20/25 (X0(F); D25; S1; Cl 1,0), puis bétonnage en continu à sec du pieu. Réalisé avec béton C20/25 (XC1(F); D12; S2; Cl 1,0) prêt à l'emploi, et coulage depuis le camion à l'aide d'un tube plongeur, et acier Fe E 500, avec une quantité approximative de 5,65 kg/m. Comprend les séparateurs, le transport, l'installation, le montage et le démontage du matériel mécanique. NORME APPLIQUÉE Dosage, élaboration, transport et mise en oeuvre du béton:
Exécution, contrôle et documentation:
CRITÈRE POUR LE MÉTRÉ Longueur moyenne selon documentation graphique du Projet, incrémentée d'un mètre par la formation du bulbe. CLAUSES PRÉALABLES DEVANT ÊTRE REMPLIES AVANT L'EXÉCUTION DES UNITÉS D'OUVRAGE DE L'ÉLÉMENT PORTEUR. On disposera des informations topographiques et géotechniques nécessaires, récupérées de l'étude géotechnique correspondante du terrain réalisée par un laboratoire accrédité dans la zone technique correspondante, et qui inclura, parmi d'autres données: la découpe stratigraphique, la cote du niveau phréatique, le degré d'agressivité du terrain et les caractéristiques mécaniques du terrain, ainsi que la détermination estimée pour la fondation. Avant de déplacer la machine à pieux et celles auxiliaires sur le chantier, on vérifiera qu'elles tiennent sur le lieu de travail et qu'elles peuvent se déplacer sans obstacles, de façon à ce que l'emplacement de chaque pieu soit correct, selon l'ordre d'exécution des pieux. DU SOUS-TRAITANT. Il présentera un document prouvant la capacité technique de l'entreprise exécutrice, PROCESSUS D'EXÉCUTION PHASES D'EXÉCUTION. Implantation et tracé des axes des groupes de pieux. Introduction du bouchon de graviers. Battage du tubage par coup sur un bouchon de graviers. Pilonnage du bouchon. Mise en place de l'armature. Mise en oeuvre du béton. Extraction progressive du tubage. Nettoyage et retrait des matériaux excédants. CLAUSES DE FINALISATION. L'ensemble sera monolithique et transmettra correctement les charges au terrain. CONSERVATION ET MAINTENANCE. La tête du pieu récemment bétonné sera protégé des actions mécaniques et des températures inférieures à 3°C. CRITÈRE POUR LE MÉMOIRE On mesurera la longueur, prise sur le terrain avant le bétonnage, du pieu réellement exécuté selon les spécifications du Projet, depuis la pointe jusqu'à la face intérieure de la semelle sur pieux, sans inclure l'excès de béton consommé sur le volume théorique correspondant au diamètre nominal du pieu. |
Déchets générés
Code CED |
Déchets générés |
Poids (kg) |
Volume (l) |
17 04 05 |
Fer et acier. |
0,283 |
0,135 |
17 01 01 |
Béton (bétons, mortiers et préfabriqués). |
2,282 |
1,521 |
Déchets générés: |
2,565 |
1,656 |
Veuillez patienter
Exécution du processus...
